優久防水提供的露臺鋪有地磚漏水不敲磚防水補漏維修最佳施工方案總共分為八個步驟完成露臺防水補漏維修,分別是;
磚縫切割→垃圾清理→磚縫沖洗→排水口降低及排水口改善→免砸磚防水材料滲透→排氣孔安裝→磚縫封堵→磚縫養護,具體露臺鋪有地磚漏水不敲磚防水補漏維修最佳施工方案如下!
材料及工具準備
1、材料準備
免砸磚防水材料、緩凝高強度防水堵漏劑
2、工具準備
角磨機、插線板、鏟刀、墻紙刀、鏨子、錘子、鋼絲球、抹布、高壓水槍。
一、磚縫切割

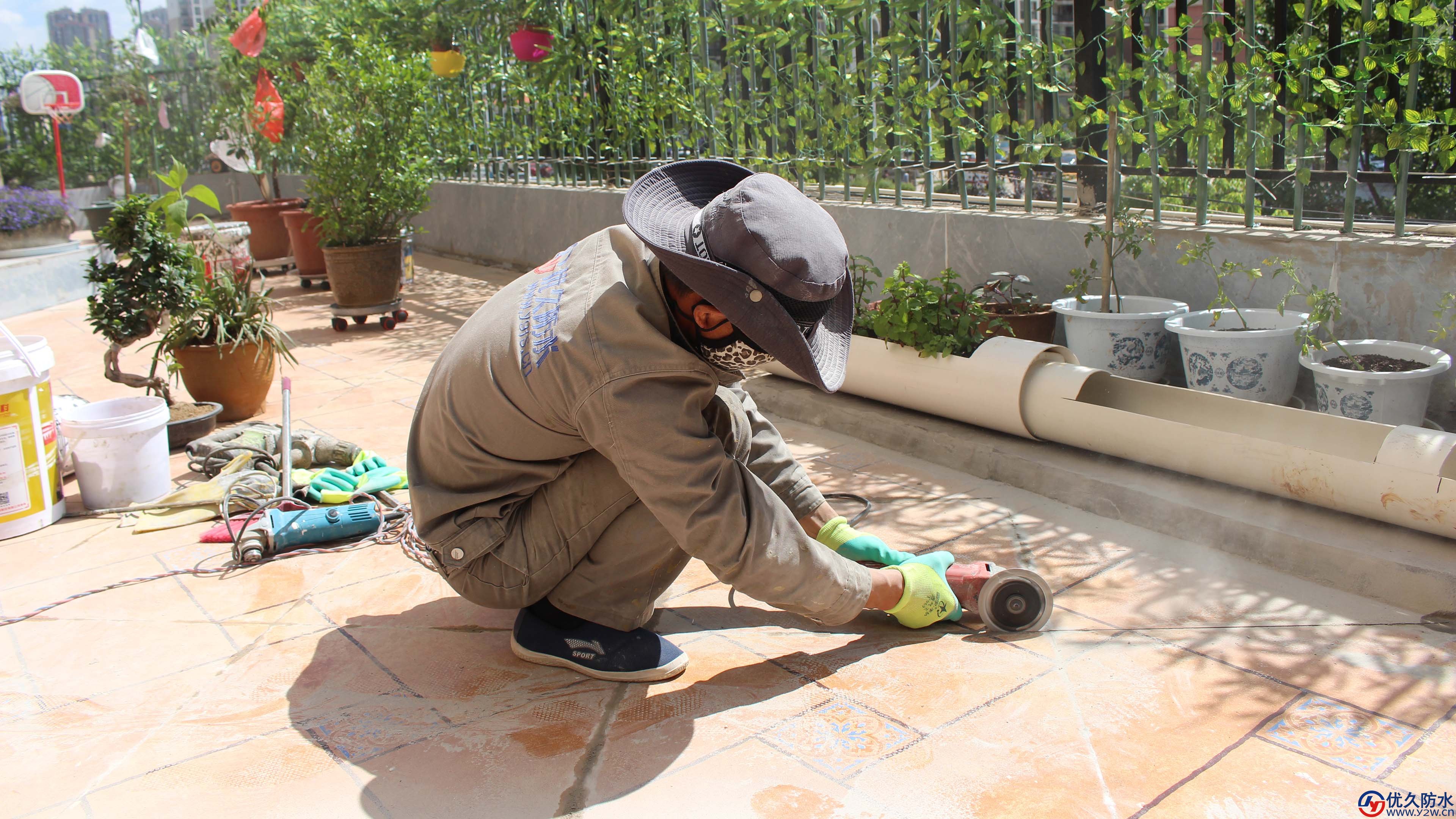

將漏水部位的磚縫用角磨機切割一條槽,槽寬度約2~2.5毫米,深度約5毫米,具體請看下圖所示!
下圖一:磚縫切割
磚縫切割后,全部磚縫都是統一寬度,磚縫美觀比原來更好看,更規范!
二、垃圾清理
將切割產生的灰塵及垃圾全部清掃干凈,并裝入垃圾袋。
三、磚縫沖洗
用高壓水槍將磚縫內的灰塵,及磚縫兩邊的灰塵徹底沖洗干凈。
四、排水口降低及排水口改善
露臺貼磚漏水,往往有一個致命因素是排水口安裝在地磚上面,根本就沒有科學合理的設計在原始樓板層上面,一旦磚縫漏水,樓板層就會有較深的積水,而水又無去處,根本無法正常排出。
所以排水口只能設計安裝在原始樓板層上面,并且排水管始終低于樓板層,形成一個合理規范的斜坡,最終水只能順利排出,不能進入樓板層,或者是磚縫滲漏到樓板層的水一旦超出排水口,水就會順利的從排水口順利排出,具體請看下圖所示!

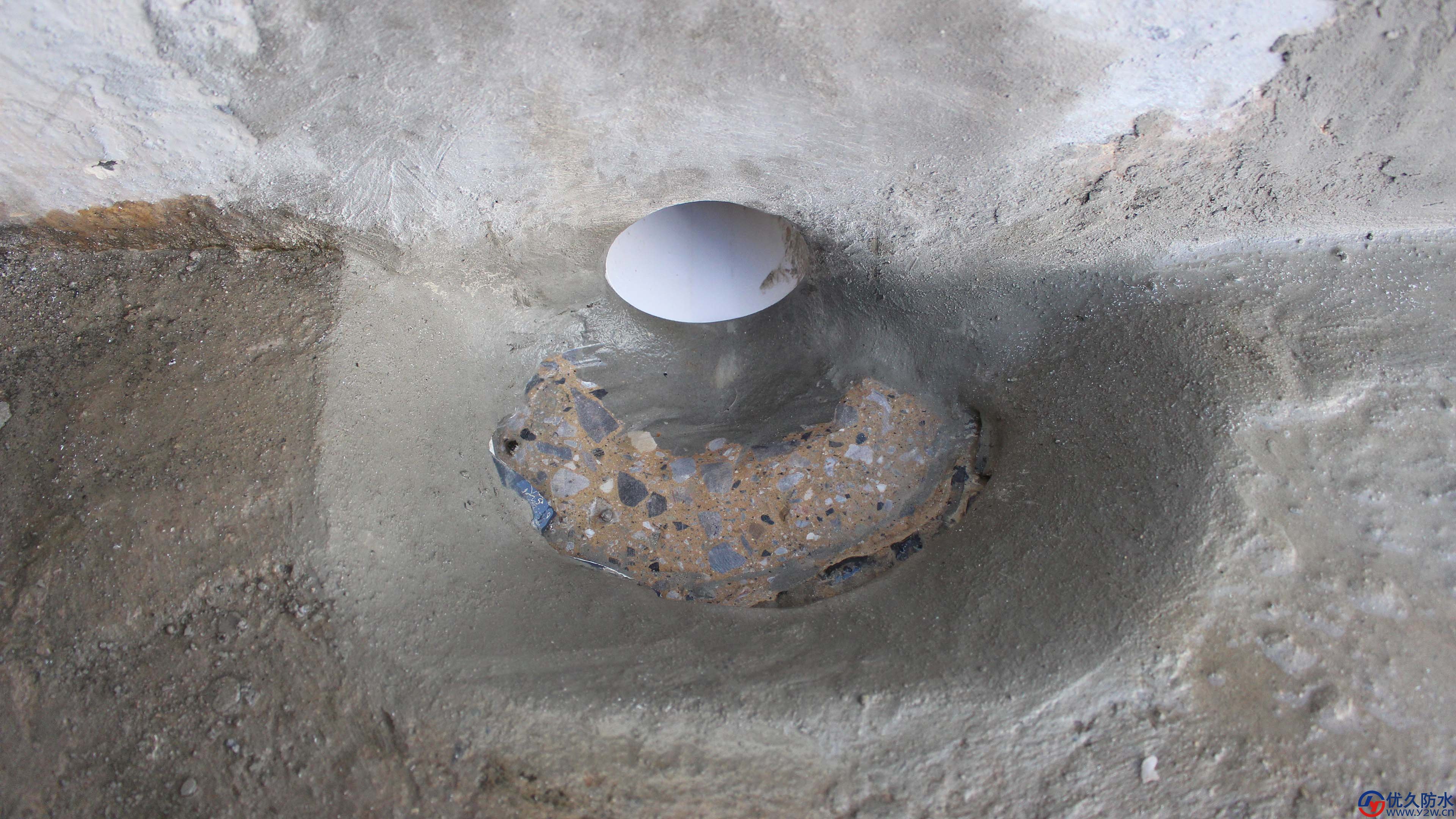

下圖二:排水口設計安裝低于樓板層
上圖排水口低于整個樓板層,排水口部位用角磨機精細打磨一道合理的流水坡度,水只能從排水口順利排出,而無法從排水口進入樓板層,因為整個排水口部位都是斜坡,所以水只能往下流,無法往上流。
五、免砸磚防水材料滲透
將免砸磚防水材料按比例兌好后,即可倒在地上用掃把來回掃動,保證每條磚縫均勻滲透下去,約45~60分鐘后滲透下去的免砸磚防水材料徹底凝固并封堵之前的漏水縫隙,隨后用高壓水槍將磚縫再一次沖洗干凈
六、排氣孔安裝
為避免磚縫封堵時,因太陽暴曬產生水蒸氣將封堵好的磚縫破壞,可在比較隱蔽的地方安裝排氣孔,以便于將磚縫內的水蒸氣順利排出,但如果認為安裝排氣孔嚴重影響美觀,可不安裝,這個可雙方協商而定。
七、磚縫封堵

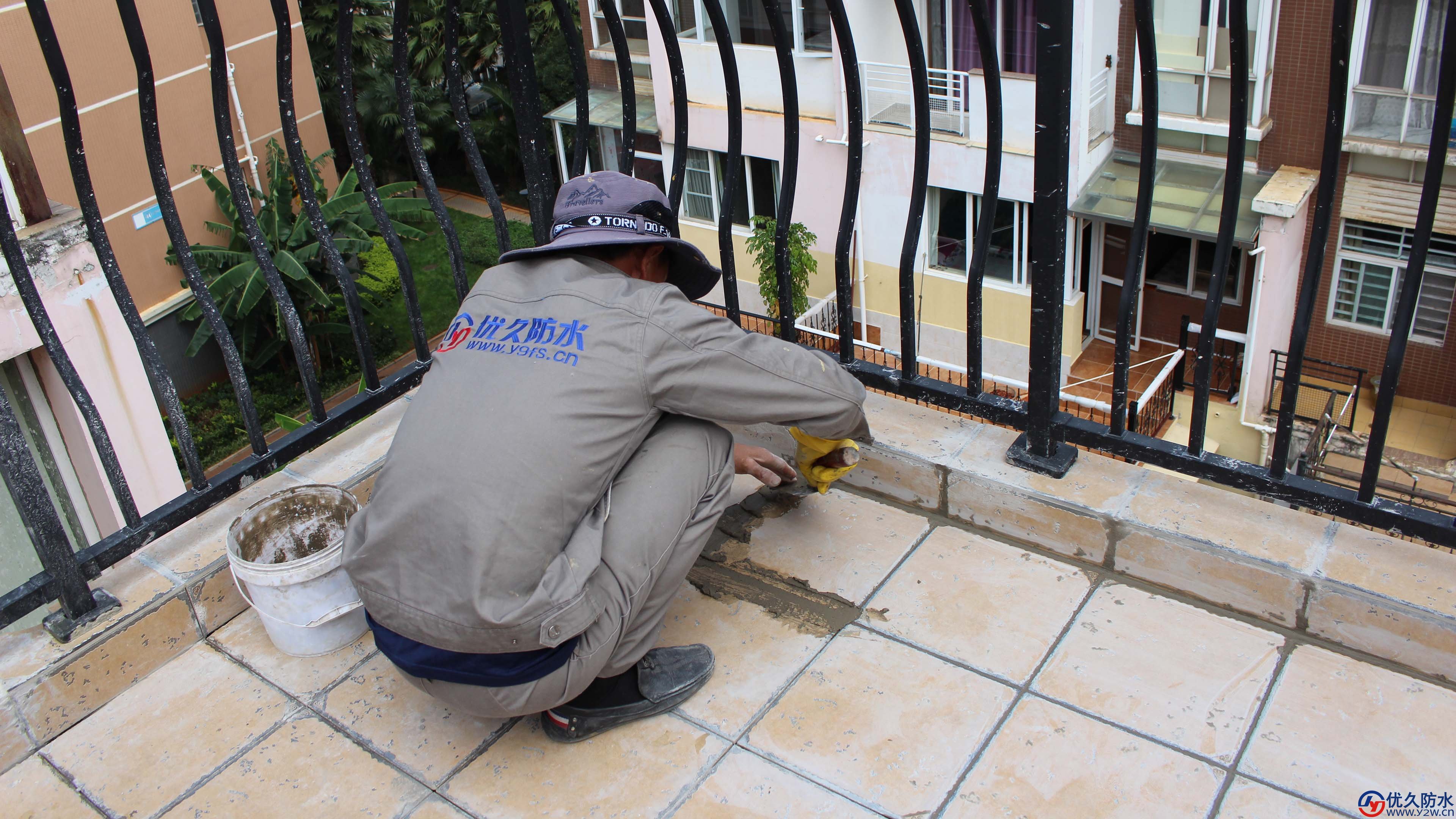

將高強度堵漏劑攪拌成粘稠狀迅速將磚縫封堵好,具體請看下圖所示!
下圖三:磚縫封堵
待磚縫封堵好之后,并將磚縫周邊殘留材料用鋼絲球清理干凈,再用抹布將整個地磚擦干凈。
八、磚縫養護
為防止太陽暴曬破壞磚縫封堵材料,待地面清理干凈之后,用裝修地面保護膜鋪上去,并均勻灑水在保護膜上面,予以養護磚縫,具體請看下圖所示!

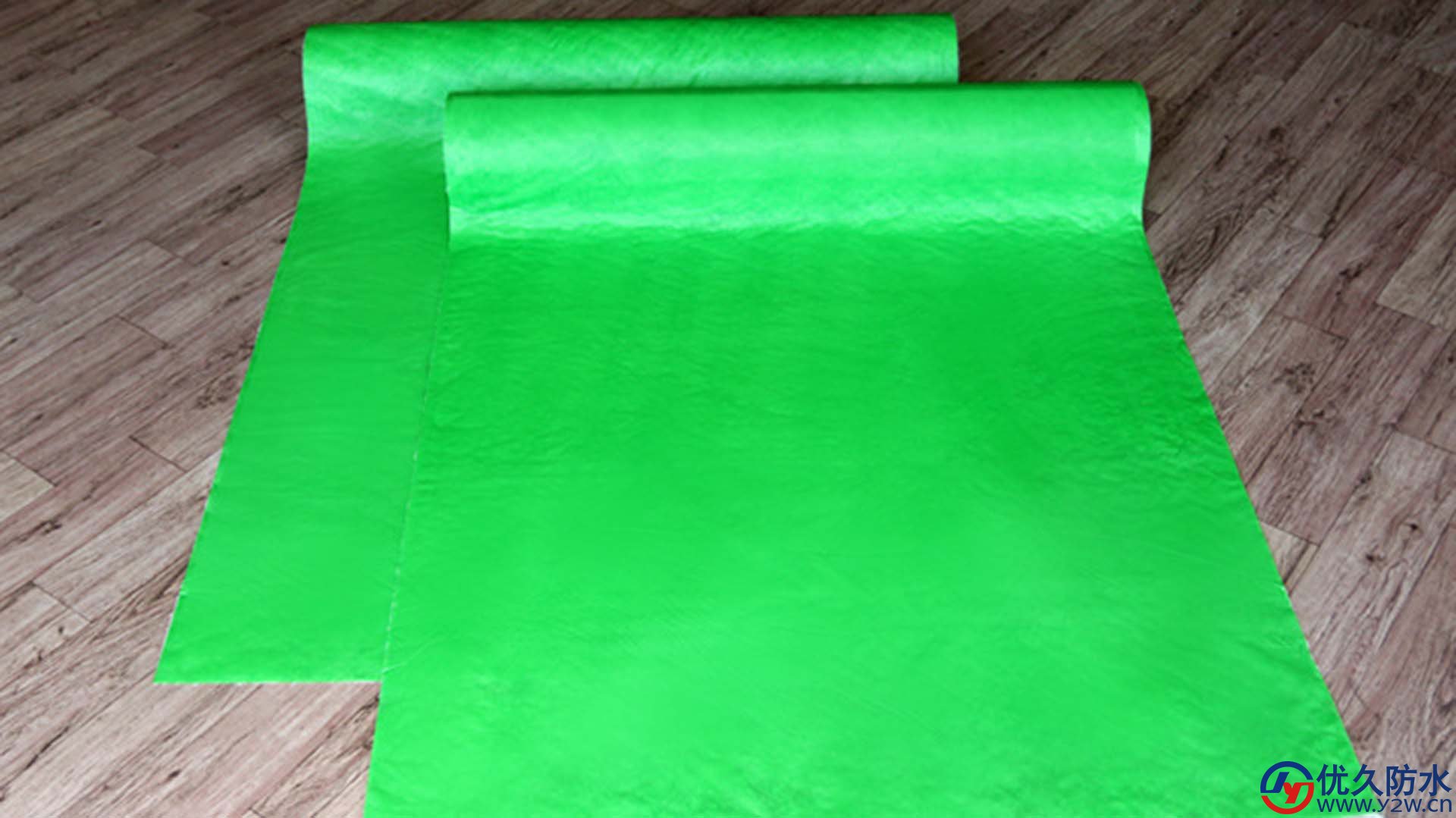

下圖四:裝修地面保護膜
裝修地面保護膜有一定的隔熱效果,切記一定要撒一點水在地面保護膜上面,然后把保護膜整齊鋪在地磚上,這樣即便是有較大的太陽暴曬,也會減少大量的水蒸氣而破壞磚縫。
磚縫養護時間為30~45日歷天,具體可根據當前情況而定,若好轉反應較快,可養護15~30日歷天,甚至更短。
